Le futur Hôpital des enfants

La construction du futur Hôpital des enfants, au cœur de la cité hospitalière, a démarré au printemps 2019. Son ouverture est prévue à l'horizon 2024. Ce projet s’inscrit dans le plan stratégique du CHUV. En offrant aux enfants et adolescents, ainsi qu’aux familles, des espaces adaptés sur un site dédié, il améliorera considérablement la prise en charge et l’organisation de la médecine pédiatrique, par la concentration dans un même périmètre, de presque toutes les disciplines pédiatriques.

A l'heure actuelle, les activités pédiatriques sont divisées entre l’Hôpital de l’enfance et la Cité hospitalière du Bugnon. Le nouvel Hôpital des enfants offrira l’avantage de regrouper la majorité des activités pédiatriques dans ce nouveau bâtiment (hospitalisations, consultations générales et spécialisées, urgences pédiatriques, radiologie ou encore bloc opératoire). Cette option libérera aussi des surfaces pour la médecine adulte, avec pour effet de désengorger le CHUV.

De la place pour les enfants et les familles

D’une surface de 34'500 m2, la nouvelle structure offrira un environnement plus fonctionnel pour répondre aux missions actuelles et futures de la médecine pédiatrique, et plus accueillant pour les familles.

L’Hôpital des enfants sera en mesure d’accueillir les parents dans les chambres d’hospitalisation pour la nuit. Il proposera aussi des espaces pour les proches des patient.e.s, des zones de jeux, de détente et de socialisation, un espace spécifique pour les adolescents ou encore une salle de classe pour l’école à l’hôpital.

Afin de créer les meilleures synergies avec la Cité hospitalière du Bugnon, son plateau technique, son Service des urgences, la Maternité et le Service de néonatologie, le futur hôpital sera construit entre l’esplanade d’entrée du Bâtiment hospitalier principal et la Maternité, sur la station de métro actuelle.

Voir le chantier en direct

Ses points forts

Situation:

  • Emplacement stratégique au coeur de la Cité hospitalière
  • Accessibilité facilitée (transports publics, parking à disposition)
  • Proximité directe avec la Maternité (pôle mère-enfant)

Bâtiment:

  • Plusieurs zones d'hospitalisation et de consultation
  • Des urgences et un bloc opératoire en service 24h/24
  • Grande terrasse de 3'000 m2
  • Aménagements confortables et colorés
  • Espaces pour accueillir les familles et les proches des patient.e.s
  • Zones de jeux, de détente et de socialisation (espace éducatif pour les plus jeunes, espace dédié pour les adolescents, zone d'accueil...)
  • Salle de classe (école à l'hôpital)

Prise en charge:

  • Centrée sur l'enfant et sa famille
  • Respect de la Charte européenne de l'enfant hospitalisé
  • Continuité des soins

La création du nouvel hôpital des enfants doit par ailleurs se fonder sur une collaboration forte avec les pédiatres installés, les services de pédiatrie des hôpitaux régionaux et les professionnels du domaine (soins à domicile, institutions spécialisées, etc.). Ceci permettra de perpétuer la qualité des soins au niveau cantonal et la continuité de la prise en charge des jeunes patient-e-s, depuis les soins de proximité jusqu'aux hospitalisations complexes et les consultations spécialisées.

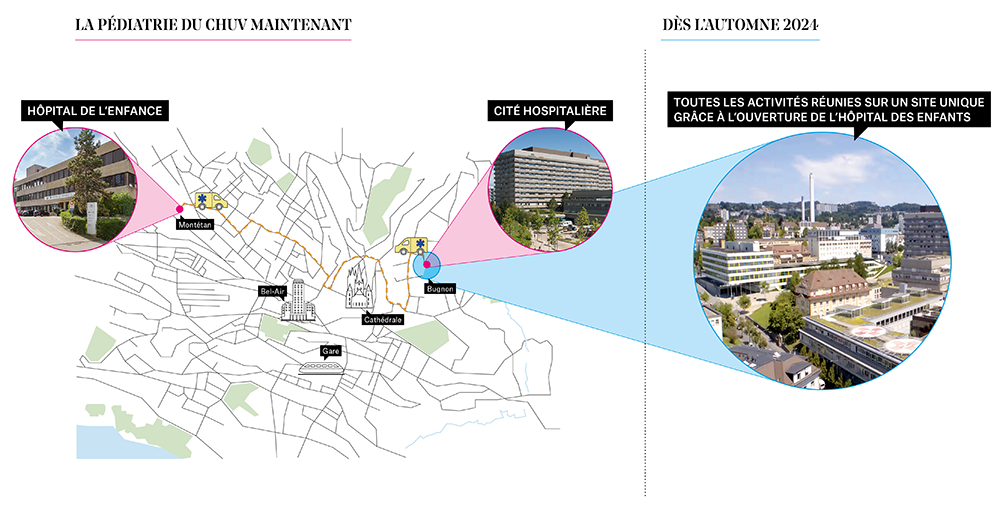

Le projet en quelques dates:

  • 2013:
    • Projet voté par le Grand Conseil
  • 2014:
    • Ateliers « Pousses Urbaines » : des enfants expriment leurs visions et leurs souhaits pour le futur hôpital
    • Concours d’architecture – Sélection du projet lauréat
  • 2017:
    • Travaux préparatoires
    • Crédit supplémentaire voté par le Grand Conseil pour les équipements et le parking
  • 2017-2020
    • Ateliers "Graines d'entrepreneurs" : des adolescents imaginent des solutions pour améliorer le quotidien des enfants et des jeunes à l’hôpital
  • 2019:
    • Début du chantier : pose de la passerelle et de la palissade
  • 2019-2020:
    • Excavation et construction d'un tunnel qui connecte les bâtiments environnants au futur Hôpital des enfants (Maternité, Bâtiment hospitaliser principal, Hôpital orthopédique)
  • 2020-2021:
    • Pose de la première pierre
    • Gros œuvre des bâtiments (travail de bétonnage)
  • 2021-2022:
    • Pose de la façade et aménagements intérieurs
  • 2022-2023:
    • Aménagements extérieurs
  • 2024:
    • Déménagement et inauguration
